Extension de maison adaptée aux bâtis anciens du Nord

Une extension de maison ne commence pas par le choix d’une baie ou d’un bardage. Le sol, les fondations, le raccord avec l’existant, les niveaux, la toiture et les réseaux doivent former un ouvrage cohérent avant de gagner le moindre mètre habitable.

Demander mon devis gratuit 06 76 65 53 15Visite technique gratuite, devis détaillé sous 48 h ouvrées.

  • Un seul interlocuteurUn chef de projet suit le chantier du premier relevé à la réception.
  • Un planning datéLes dates de chaque corps de métier sont écrites au contrat, pas annoncées à l’oral.
  • Un prix poste par posteLe devis détaille chaque ligne. Ce qui n’y figure pas ne vous sera pas facturé.
  • Une visite avant tout chiffrageAucun montant n’est avancé avant d’avoir vu le bâti, gratuitement.

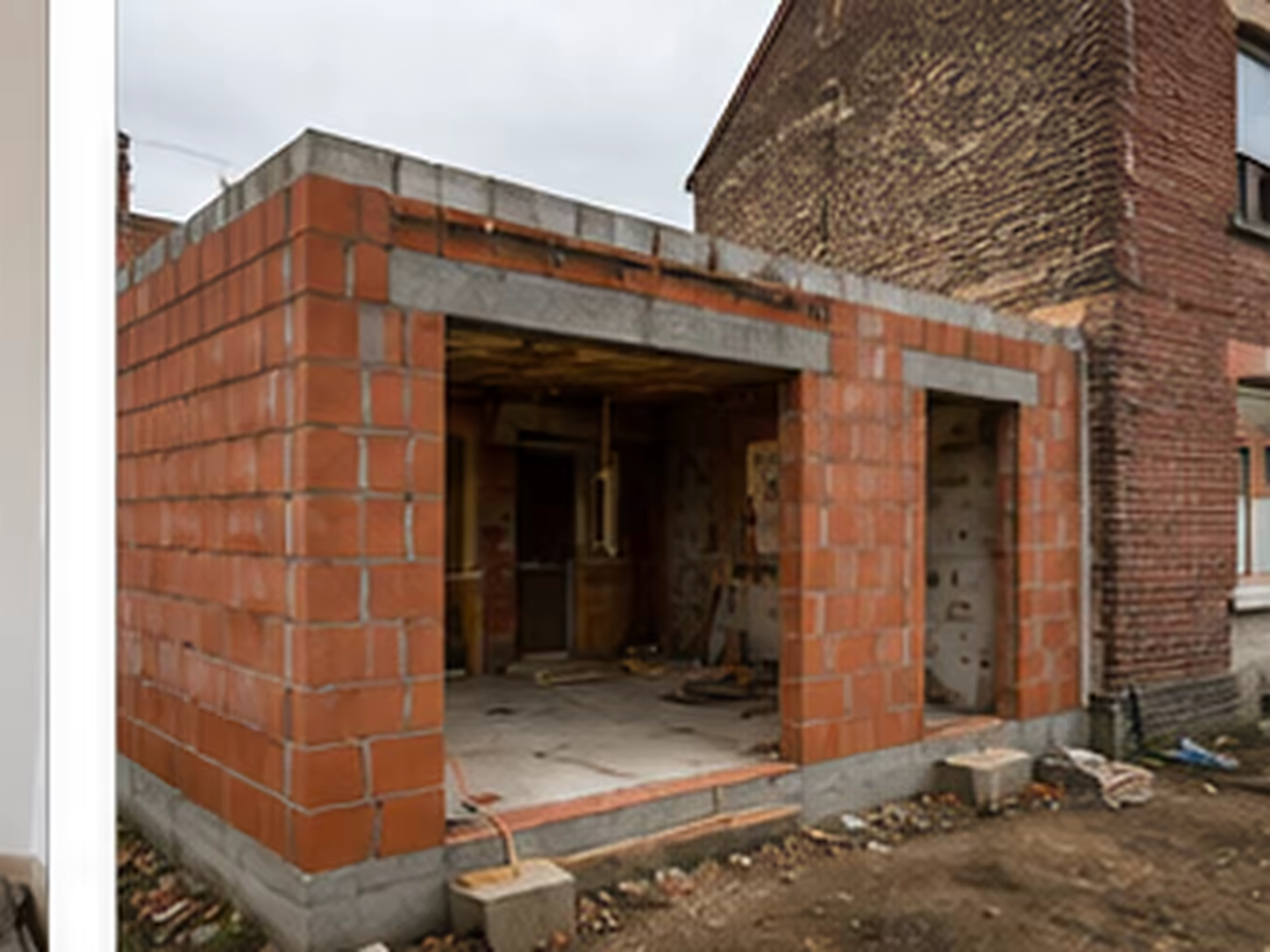

extension arrière en cours de construction contre une maison en brique

Une fissure au raccord révèle deux bâtiments différents

Une extension neuve et une maison ancienne ne se déplacent jamais exactement de la même manière. Leurs fondations, leurs matériaux, leur poids et leur exposition créent des mouvements distincts.

Une fissure verticale entre les deux volumes peut venir d’un tassement du terrain, d’une liaison trop rigide ou d’un support hétérogène. La reboucher sans comprendre le mouvement prépare son retour.

Une extension bâtie sur une ancienne cour peut reposer sur des remblais, des canalisations abandonnées ou plusieurs dalles superposées. Une surface dure en apparence ne garantit donc pas une assise homogène.

La maison d’origine a parfois terminé une grande partie de ses tassements depuis plusieurs décennies. L’ouvrage neuf commence au contraire sa propre phase de stabilisation.

Un raccord rigide peut transmettre les mouvements vers la façade existante. Une séparation mal étanchée laisse passer l’air, l’eau et parfois les insectes.

Les fissures se concentrent aussi autour de l’ouverture créée dans l’ancien mur extérieur. Le linteau, les jambages et les reprises d’enduit subissent de nouvelles contraintes.

Une fissure horizontale sous la toiture peut signaler un appui insuffisant, un mouvement du chaînage ou un raccord mal conçu entre les deux couvertures.

Le dessin de la fissure oriente le diagnostic

Une fissure parfaitement droite au raccord correspond souvent à la jonction entre deux matériaux ou deux phases de construction.

Une ouverture en escalier dans la brique suit les joints et peut révéler un mouvement plus profond de la maçonnerie.

Une fissure accompagnée d’un sol affaissé, d’une baie qui ferme mal ou d’un plafond déformé demande un contrôle global plutôt qu’une reprise de finition.

L’extension de maison commence par le terrain

Les six étapes d’un chantier tenu
Les six étapes d’un chantier tenu

L’extension de maison transmet de nouvelles charges dans un sol qui n’a pas toujours été préparé pour les recevoir. La lecture du terrain précède donc les plans définitifs.

La terre végétale ne constitue pas une couche porteuse. Elle contient des matières organiques, retient l’eau et se tasse progressivement.

Les remblais anciens demandent une vigilance particulière. Leur composition peut réunir terre, briques, mâchefer, gravats, anciennes fondations et poches peu compactes.

Le décaissement permet d’atteindre une couche adaptée puis de réserver l’épaisseur des fondations, du hérisson, de l’isolation et du plancher.

Une étude du sol peut devenir nécessaire selon le terrain, la configuration, les désordres voisins et l’importance du projet. Elle aide à adapter les fondations aux caractéristiques rencontrées.

Les sols argileux changent de volume selon leur teneur en eau. Une végétation importante, une fuite enterrée ou une modification du drainage peut accentuer ces variations.

Une ancienne fosse, une citerne, un puits ou un réseau abandonné peut créer une zone faible sous l’extension. Leur présence doit être recherchée avant le terrassement.

La proximité d’une cave modifie aussi les appuis disponibles. Une fondation ne doit pas charger le bord fragile d’une voûte ou d’un mur enterré sans vérification.

Les eaux pluviales doivent être intégrées dès cette étape. Une nouvelle toiture augmente la surface qui collecte la pluie et déplace les volumes d’eau vers les descentes.

Les fondations suivent les charges et non une profondeur copiée

La profondeur de la maison voisine ou de l’ancien bâtiment ne suffit pas pour définir la fondation neuve.

Une semelle filante répartit la charge d’un mur sur le terrain. Des fondations ponctuelles peuvent recevoir des poteaux ou une structure particulière.

Les niveaux d’assise, la largeur, le ferraillage et les attentes dépendent du projet. Copier une ancienne fondation sans comprendre son sol crée une fausse sécurité.

L’extension de maison modifie le chemin des charges

L’extension de maison ne crée pas seulement un nouveau volume. Elle modifie souvent un mur existant qui participait à la stabilité de la façade, du plancher ou de la toiture.

L’ouverture entre la maison et l’agrandissement doit être étudiée avant la construction du nouvel espace. Sa largeur influence la poutre, les poteaux, les appuis et les fondations.

Un mur extérieur en brique peut reprendre les extrémités des solives du premier étage. Le supprimer partiellement change leur appui.

Une panne de toiture peut également descendre sur ce mur. La charge reste parfois invisible depuis la pièce du rez-de-chaussée.

La poutre qui remplace la maçonnerie doit transmettre ses efforts vers des jambages résistants. Une maçonnerie friable ou un ancien conduit ne forme pas un appui fiable.

Un sommier répartit localement la charge sous la poutre. Un poteau peut devenir nécessaire lorsque le jambage disponible reste trop étroit.

Les charges concentrées descendent ensuite vers les fondations. Un sous-sol, un vide sanitaire ou une ancienne cave peut interrompre ce chemin.

L’étaiement maintient temporairement les éléments supérieurs pendant l’ouverture. Ses appuis doivent être capables de recevoir les efforts sans poinçonner le plancher.

La création d’une ouverture ne doit pas commencer avant la préparation de la reprise porteuse. La démolition brutale déchausse les briques conservées et agrandit les réparations.

Latérale, arrière ou surélévation : 3 méthodes

Une extension arrière prolonge généralement une cuisine, un séjour ou une salle à manger vers le jardin. Elle doit composer avec les évacuations, les descentes et les niveaux de terrasse.

Une extension latérale utilise un passage, un garage ou une largeur disponible sur le côté. La limite de propriété et l’accès au jardin deviennent déterminants.

Une surélévation ajoute un niveau au-dessus d’une partie existante. Les murs, les fondations et le plancher doivent reprendre les nouvelles charges.

Une extension au-dessus d’un garage demande de contrôler les murs, le linteau de porte et la dalle haute. Un garage conçu comme volume secondaire ne reçoit pas automatiquement un étage habitable.

Une véranda possède une enveloppe très vitrée et un comportement thermique particulier. La transformer en pièce permanente demande davantage qu’un changement de vitrage.

Une extension à ossature bois limite certaines charges et permet une préfabrication précise. Elle exige toutefois une protection durable contre l’eau, une étanchéité à l’air continue et des raccords soignés.

Une extension maçonnée apporte de la masse et une continuité avec certaines maisons en brique ou parpaing. Son poids influence davantage les fondations et les temps de séchage.

Une structure métallique permet des portées et des formes particulières. Les ponts thermiques, la protection des profils et les raccords avec les autres matériaux doivent être traités.

Le choix dépend donc du sol, du bâtiment, de l’accès, de l’aspect souhaité et de l’usage futur. Aucun système ne reste supérieur dans toutes les configurations.

Le plancher fixe les niveaux de toute la construction

Le niveau fini de l’extension doit être rapproché du sol intérieur existant, du terrain extérieur et des seuils.

Une dalle trop haute crée une marche vers la maison et réduit la hauteur disponible sous plafond.

Une dalle trop basse expose l’extension aux ruissellements du jardin et complique le raccord des évacuations.

Le hérisson forme une couche granulaire préparée sous certains dallages. Il contribue à la stabilité et à la gestion de l’humidité selon la composition.

La dalle sur terre-plein repose sur les couches préparées. Une dalle portée transmet au contraire ses charges vers des murs, poutres ou fondations.

L’isolation sous plancher doit rester continue avec celle des murs. Une rupture en périphérie crée un pont thermique au pied de la façade.

La coupure entre le dallage neuf et la maison doit permettre les mouvements prévus sans laisser entrer l’eau ou l’air.

Les canalisations et gaines qui traversent le plancher sont réservées avant le coulage. Une saignée réalisée après prise risque d’endommager le ferraillage ou l’isolation.

Les évacuations demandent une pente depuis les appareils jusqu’au collecteur. Le niveau de sortie existant peut limiter la position d’une cuisine ou d’une salle d’eau.

Le revêtement final ajoute son épaisseur. Carrelage, parquet, chape et plancher chauffant doivent être intégrés dès le relevé des niveaux.

Toit plat et toiture inclinée gèrent l’eau différemment

Une toiture inclinée évacue l’eau par son revêtement, ses raccords, sa gouttière et ses descentes.

La pente, les tuiles, les ardoises ou le métal doivent rester compatibles. Une faible pente ne reçoit pas chaque matériau.

Le raccord contre la maison forme un point sensible. Le solin, le relevé et la maçonnerie doivent empêcher l’eau de passer derrière la couverture.

Une noue peut apparaître lorsque la nouvelle toiture rejoint un versant existant. Elle concentre une quantité d’eau supérieure à la partie courante.

Une toiture plate possède en réalité une pente destinée à conduire l’eau vers un avaloir, une naissance ou une évacuation.

La membrane d’étanchéité remonte sur les acrotères, les murs et les émergences. Ces relevés protègent les angles et les traversées.

Une stagnation prolongée peut révéler une cuvette, un support déformé ou une évacuation mal placée.

L’acrotère doit recevoir une couvertine ou une protection capable de rejeter l’eau des deux côtés sans l’envoyer derrière le bardage ou l’enduit.

Les évacuations de secours limitent le risque d’accumulation lorsque la sortie principale se bouche.

Une toiture-terrasse accessible demande une composition différente d’une couverture uniquement technique. Les charges, protections et seuils doivent être étudiés ensemble.

La jonction avec la façade existante ne doit pas recouvrir une brique humide ou un ancien enduit décollé. Le support est préparé avant le relevé d’étanchéité.

Le mur relie structure, isolation et finition

Un mur d’extension remplit plusieurs fonctions. Il reprend des charges, protège contre la pluie, limite les pertes thermiques et reçoit les finitions.

Une maçonnerie en bloc creux demande des chaînages, des linteaux et des appuis adaptés aux ouvertures.

La brique de construction offre une composition différente selon son épaisseur et son type. Sa régularité ne supprime pas le besoin de traiter les joints et les raccords.

L’ossature bois associe montants, panneaux, isolant, membrane, pare-pluie, lame d’air et finition. Chaque couche doit rester continue.

Le bardage protège la paroi tout en laissant une lame d’air ventilée selon le système. Ses entrées et sorties ne doivent pas être bouchées.

Un enduit extérieur demande un support compatible, stable et préparé. Le raccord avec l’ancienne façade doit anticiper les différences de mouvement.

L’isolation intérieure réduit la surface utile et crée des raccords autour des ouvertures. L’isolation extérieure facilite la continuité mais modifie les appuis, rives et limites.

Le frein-vapeur ou pare-vapeur gère la diffusion de vapeur selon la composition. Sa pose doit rester continue autour des câbles, menuiseries et liaisons.

Les tableaux de fenêtres, les seuils et les linteaux concentrent les ponts thermiques. Une couche performante au milieu du mur ne corrige pas un raccord interrompu.

La finition intérieure vient après les tests d’étanchéité, les réseaux et le séchage nécessaire des supports.

Les baies demandent un linteau un appui et un calfeutrement

Une grande baie apporte de la lumière mais retire une partie du mur disponible pour reprendre les charges et stabiliser la façade.

Le linteau ou la poutre au-dessus de la baie reporte les charges vers les jambages.

L’appui ou le seuil reçoit la menuiserie et dirige l’eau vers l’extérieur. Sa pente et son débord doivent rester cohérents avec la façade.

Le rejingot limite le retour de l’eau sous le dormant. Une baie posée sur un support plat dépend excessivement des mastics.

Les cales transmettent le poids de la menuiserie vers les zones porteuses. Elles ne doivent pas boucher les drainages.

Le calfeutrement intérieur limite les passages d’air. La zone intermédiaire assure l’isolation et le raccord extérieur protège contre la pluie.

Une baie coulissante possède un seuil, des rails et des évacuations qui doivent rester accessibles.

Une ouverture orientée au sud ou à l’ouest reçoit des apports solaires importants. Une protection extérieure limite la surchauffe plus efficacement qu’un rideau intérieur.

Les volets roulants, stores et brise-soleil demandent des réservations et des alimentations avant la fermeture des murs.

Un vitrage lourd ajoute des contraintes de manutention. Le passage depuis la rue jusqu’à l’ouverture doit être vérifié avant la commande.

L’électricité la plomberie et la ventilation suivent un plan commun

Une extension ajoute des prises, des éclairages, du chauffage et parfois des appareils puissants. Le tableau électrique existant doit accepter ces nouveaux circuits.

Les gaines sont réservées dans les murs et le plancher avant les finitions. Leur parcours doit éviter les zones porteuses et les futurs perçages.

Une cuisine ajoute des alimentations d’eau, des évacuations, une ventilation et plusieurs circuits électriques.

Une salle d’eau demande une pente d’évacuation, une production d’eau chaude cohérente et une protection à l’eau sous les revêtements.

Une buanderie crée des vibrations, des condensats et des risques de fuite. Les vannes et siphons doivent rester accessibles.

Le chauffage de l’extension doit être intégré au calcul global. Ajouter un radiateur en bout de réseau ne garantit pas un débit suffisant.

Une pompe à chaleur, une chaudière ou un plancher chauffant ne réagissent pas de la même manière à l’ajout d’un volume.

La ventilation doit organiser l’entrée et l’extraction de l’air dans la nouvelle pièce. Une extension très étanche ne doit pas rester séparée du balayage général.

Une hotte à évacuation demande son propre rejet extérieur. Elle ne doit pas être raccordée au réseau de VMC.

Les passages entre l’extension et la maison sont coordonnés avant l’ouverture définitive afin d’éviter plusieurs démolitions successives.

Lumière naturelle et confort d’été se décident sur les plans

Une extension très vitrée peut devenir agréable en hiver et difficile à utiliser pendant les périodes chaudes.

L’orientation détermine les heures d’ensoleillement, les apports de chaleur et les risques d’éblouissement.

Une baie au sud reçoit une lumière différente d’un vitrage orienté vers l’ouest. Les protections doivent correspondre à cette exposition.

Une avancée de toiture, un store, un volet ou un brise-soleil limite certains apports avant qu’ils ne traversent le vitrage.

Une fenêtre de toit apporte une lumière directe mais reçoit fortement le soleil. Son occultation et sa ventilation doivent être prévues.

La couleur des murs et la profondeur de la pièce influencent la diffusion de la lumière vers la maison existante.

Une extension peut assombrir l’ancienne pièce si l’ouverture entre les deux volumes reste trop étroite ou trop basse.

La hauteur sous plafond, les impostes et les châssis latéraux participent à cette diffusion.

La ventilation nocturne permet d’évacuer une partie de la chaleur accumulée lorsque les ouvertures restent sécurisées.

La masse des parois et l’isolation ralentissent les variations, mais elles ne remplacent pas les protections solaires.

Urbanisme limites et réseaux précèdent le plan définitif

Une extension modifie l’emprise au sol, la surface du bâtiment et son aspect extérieur. Le projet peut relever d’une déclaration préalable ou d’un permis selon sa configuration.

Le document d’urbanisme local peut imposer des distances, des hauteurs, des matériaux, des couleurs ou une implantation particulière.

La limite de propriété doit être identifiée avec précision. Une clôture ou une haie ne matérialise pas toujours la limite juridique exacte.

Une construction en limite demande un traitement particulier du mur, de la gouttière, de l’entretien et des fondations.

Les vues vers les propriétés voisines peuvent influencer la position et la hauteur des fenêtres.

Les servitudes de passage, de réseau ou d’écoulement doivent être recherchées avant le terrassement.

Une canalisation publique, un branchement ou un regard ne doit pas devenir inaccessible sous l’extension.

En copropriété ou dans un ensemble soumis à des règles communes, les autorisations collectives peuvent précéder les démarches administratives.

Les secteurs patrimoniaux demandent une attention particulière aux volumes, aux toitures, aux menuiseries et aux matériaux visibles.

Le projet définitif ne doit pas être commandé avant la vérification de ces contraintes. Une adaptation tardive déplace les ouvertures, les niveaux et les réseaux.

Les maisons du Nord imposent des raccords très différents

À Liévin, les corons possèdent souvent une cour arrière étroite avec une ancienne dépendance et plusieurs évacuations. L’extension doit conserver un chemin d’eau et un accès technique.

À Lens, les maisons minières en rangée disposent parfois d’un mur arrière qui reprend les solives de l’étage. Son ouverture modifie directement le plancher.

À Hénin-Beaumont, les anciennes cours couvertes reposent fréquemment sur des dalles et remblais hétérogènes. Leur conservation comme fondation doit être évitée sans contrôle.

À Béthune, les maisons 1930 associent cave, plancher bois et extension légère. La nouvelle construction peut se trouver partiellement au-dessus d’un ouvrage enterré.

À Arras, certains projets doivent composer avec des façades et toitures visibles dans un environnement patrimonial. Le volume ajouté doit préserver la lecture du bâtiment.

À Douai, les pavillons des années 1970 comportent souvent un sous-sol semi-enterré. Une extension latérale peut modifier l’accès, la ventilation et les murs de soutènement.

À Carvin, les jardins longs et étroits limitent le passage des engins. Le terrassement et l’évacuation des terres passent parfois uniquement par la maison.

À Lille, les courées et parcelles étroites imposent des fondations proches des murs voisins et une manutention sans accès latéral.

À Bruay-la-Buissière, les dépendances anciennes peuvent sembler réutilisables mais présenter des murs sans chaînage et des fondations trop faibles pour un volume habitable.

Ces différences montrent pourquoi un plan standard ne suffit pas. L’extension doit répondre au terrain, au bâti et à la manière dont la maison a déjà été transformée.

Les erreurs se découvrent quand les finitions sont terminées

Construire sur une ancienne dalle sans connaître son support provoque des tassements et des fissures.

Lier rigidement deux bâtiments qui bougent différemment reporte les contraintes dans les murs et les plafonds.

Créer l’ouverture avant la fondation neuve et la reprise porteuse déstabilise la maison pendant la phase la plus sensible.

Placer le niveau extérieur trop haut dirige l’eau vers les seuils et le soubassement.

Négliger le raccord de toiture laisse l’eau passer derrière le solin ou le relevé.

Choisir une grande baie sans protection solaire transforme l’extension en volume difficile à utiliser pendant les périodes chaudes.

Ajouter une salle d’eau sans vérifier la pente des évacuations impose ensuite une surélévation du sol.

Fermer les murs avant les essais des réseaux rend chaque fuite destructive.

Oublier les charges d’une pergola, d’un poêle ou d’un spa conduit à percer les ouvrages finis sans fondation adaptée.

Conserver une descente pluviale sous la dalle sans accès prépare une fuite impossible à réparer sans démolition.

Commander les menuiseries avant le contrôle des niveaux et des tableaux crée des cales excessives ou des seuils incohérents.

Dix facteurs structurent le budget de l’agrandissement

La surface constitue un premier repère, mais la forme et la hauteur modifient les murs, la toiture et les fondations.

La nature du sol influence le terrassement, les fondations, le drainage et les éventuels renforcements.

L’accès décide de la possibilité d’utiliser des engins, de stocker les matériaux et d’évacuer les terres.

L’ouverture dans la maison ajoute l’étaiement, la poutre, les appuis et les reprises de finition.

Le type de structure modifie les temps de séchage, le poids, l’isolation et l’aspect extérieur.

La toiture ajoute ses pentes, évacuations, relevés, rives et raccords avec l’existant.

Les menuiseries influencent la structure, la lumière, les protections solaires et la manutention.

Les réseaux changent fortement le projet lorsqu’une cuisine, une salle d’eau ou une buanderie rejoint l’extension.

Les contraintes d’urbanisme peuvent imposer un volume, une implantation ou des matériaux particuliers.

Les finitions relient le nouvel espace à la maison par les sols, plafonds, peintures, portes et équipements.

Un prix unique au mètre carré serait trompeur. La visite technique permet de relever le terrain, les charges, les niveaux, les réseaux et les contraintes d’accès avant le devis.

Notre méthode relie le terrain à la pièce terminée

Nous répondons à la demande sous 24 h puis nous organisons une visite technique gratuite. Le relevé porte sur le terrain, les niveaux, les murs, la toiture, les réseaux, les accès et les limites visibles.

Les usages futurs sont définis avant la structure. Une cuisine, une chambre, un bureau ou une salle d’eau ne demandent pas les mêmes réseaux ni les mêmes ouvertures.

Le raccord avec l’existant est étudié avec les charges et l’eau. L’ouverture, le plancher, la toiture et les évacuations sont coordonnés dans le même phasage.

Le devis détaillé est transmis sous 48 h ouvrées après la visite. Il distingue le terrassement, les fondations, la structure, la toiture, les menuiseries, les réseaux et les finitions prévues.

Un seul interlocuteur suit le projet du relevé à la réception. Toute découverte dans le sol, un ancien mur ou un réseau enterré est expliquée avant adaptation.

Le planning présente les démarches, le terrassement, le gros œuvre, la mise hors d’eau, la mise hors d’air, les réseaux et les finitions. Les temps de prise et de séchage restent intégrés.

La réception vérifie les niveaux, les ouvertures, les évacuations, les raccords, les équipements et les finitions entre les deux volumes. Une extension de maison réussie agrandit l’usage sans créer une seconde construction mal raccordée à la première.

Choisir le type d’extension selon le projet

ConfigurationSolution à étudierPoint de vigilance
Jardin arrière accessibleExtension maçonnée ou ossature boisSol et évacuation des terres
Passage latéral disponibleExtension sur le côtéLimite de propriété
Garage suffisamment porteurSurélévation à étudierFondations et murs existants
Grande ouverture vers le séjourPoutre et jambages renforcésDescente de charges
Faible hauteur disponibleToiture plateRelevés et évacuations
Architecture ancienneVolume et matériaux adaptésUrbanisme et raccords
Cuisine ou salle d’eauExtension avec réseaux completsPentes d’évacuation
Terrain difficile d’accèsStructure légère ou chantier adaptéManutention et stockage

Le vocabulaire utile

Emprise au sol
projection verticale du volume construit sur le terrain.
Semelle filante
fondation continue qui répartit la charge d’un mur dans le sol.
Joint de rupture
séparation permettant à deux ouvrages de se déplacer sans se fissurer mutuellement.
Chaînage
élément continu qui relie les murs et participe à leur stabilité.
Acrotère
petit mur situé en périphérie d’une toiture plate.
Relevé d’étanchéité
remontée de la membrane contre un mur ou un acrotère.
Descente de charges
chemin suivi par les efforts depuis la toiture jusqu’aux fondations.
Mise hors d’eau
étape à partir de laquelle la toiture protège l’ouvrage contre la pluie.

Trois moyens de préparer votre extension

La visite technique sur place est gratuite et sans engagement. Elle permet de contrôler le terrain, les niveaux, les murs, les accès et les réseaux avant les plans définitifs.

Le diagnostic en ligne prend deux minutes et n’engage à rien. Il aide à préciser l’usage, la surface envisagée, le type de toiture et les contraintes visibles.

Vous pouvez également appeler Alpha Rénovation au 06 76 65 53 15. Votre demande reçoit une réponse sous 24 h et le devis détaillé est transmis sous 48 h ouvrées après la visite.

Ce que nous déconseillons

Nous déconseillons une extension de maison posée sur une ancienne dalle de cour sans contrôle du sol et de ses fondations. Un support superficiellement dur peut cacher un remblai instable puis provoquer un tassement au raccord avec la maison.

Nous déconseillons une toiture plate dépourvue de pente cohérente, de relevés continus et d’une évacuation accessible. L’eau stagnante finit par solliciter les angles, les acrotères et le raccord contre la façade existante.

Nous déconseillons l’ouverture d’un mur extérieur avant la préparation de la poutre, des jambages et de l’étaiement. Une démolition engagée trop tôt peut déchausser la maçonnerie et interrompre le chemin des charges.

Le piège à éviter

Le piège local : dans les maisons minières de Liévin, Lens et Carvin, l’extension remplace souvent une ancienne cour déjà traversée par plusieurs évacuations. Couler les fondations sans repérer ces réseaux peut enfermer une fuite ou supprimer l’unique accès au collecteur.

Ce que cela représente chaque mois

Une estimation d’écart mensuel, aides et prêt compris, avant même la visite.

Vos questions

Quelle différence entre une extension et une véranda ?

Une extension forme une pièce intégrée à l’enveloppe et aux usages permanents de la maison. Une véranda possède généralement une proportion vitrée et un comportement thermique différents.

Faut-il réaliser une étude du sol ?

Elle peut devenir nécessaire selon le terrain, les désordres voisins, les charges et la configuration du projet. La décision se prend avant les fondations.

Est-il possible de construire sur une ancienne terrasse ?

La conservation dépend de sa structure, de ses fondations et du sol situé dessous. Une simple dalle de terrasse ne constitue pas automatiquement une fondation d’extension.

Faut-il séparer l’extension de la maison ?

Le raccord doit permettre les mouvements prévus tout en restant étanche à l’air et à l’eau. La solution dépend de la structure et des fondations.

Quelle toiture choisir pour une extension ?

La pente disponible, l’urbanisme, les niveaux de fenêtres et l’évacuation de l’eau orientent le choix entre toiture inclinée et toiture plate.

Est-il possible d’ouvrir tout le mur entre les deux volumes ?

Une grande ouverture peut être étudiée si les charges, les appuis et les fondations permettent leur reprise.

Faut-il déplacer les descentes pluviales ?

Souvent oui lorsque l’extension recouvre leur parcours ou augmente la surface de toiture. Leur nouvelle évacuation doit rester accessible.

Une extension à ossature bois est-elle moins durable ?

Sa durabilité dépend de la protection contre l’eau, de la ventilation, des membranes et des raccords. Le matériau seul ne décide pas du résultat.

Voir les 1 autres questions
Est-il possible d’installer une salle de bains dans l’extension ?

Oui si les alimentations, la pente des évacuations, la ventilation et la protection à l’eau sont prévues dès le plancher.

Faut-il prévoir le chauffage avant les plans définitifs ?

Oui. Le volume ajouté modifie les besoins et peut demander une adaptation du réseau ou du générateur existant.

Une autorisation d’urbanisme est-elle nécessaire ?

Une extension modifie la surface, l’emprise et l’aspect du bâtiment. La démarche dépend du projet et des règles locales.

Quelles aides concernent une extension de maison ?

Les aides visent surtout les travaux énergétiques, l’adaptation ou la rénovation du logement existant. La partie neuve suit un traitement distinct.

Combien coûte une extension de maison ?

Un prix unique au mètre carré serait trompeur. Le sol, les fondations, l’ouverture, la toiture, les réseaux et les accès modifient fortement le chantier.

Combien de temps faut-il pour construire une extension ?

La durée dépend des démarches, du terrassement, du gros œuvre, des séchages, des menuiseries, des réseaux et des finitions.

Faut-il quitter la maison pendant le chantier ?

La réponse dépend de l’ouverture créée, des poussières, des coupures de réseaux et des circulations. Le planning doit préciser les périodes les plus contraignantes.

Calculer avant de décider

Le résultat s’affiche avec ses hypothèses et sa source, avant toute demande de contact.

RénoverCombien coûte une extension de maison ?

Coût au m² d’une extension, avec la TVA à 20 % et les obligations associées.

AcheterCette maison est-elle une bonne affaire ?

Score composite d’un bien à rénover : décote, classe, état, structure, humidité.

RénoverQue récupère une VMC double flux ?

Chaleur récupérable sur l’air extrait, consommation des ventilateurs déduite.
